上海市长宁区道路合杆整治工程(2019-2020年度)
    发布时间: 2024-05-11 09:53

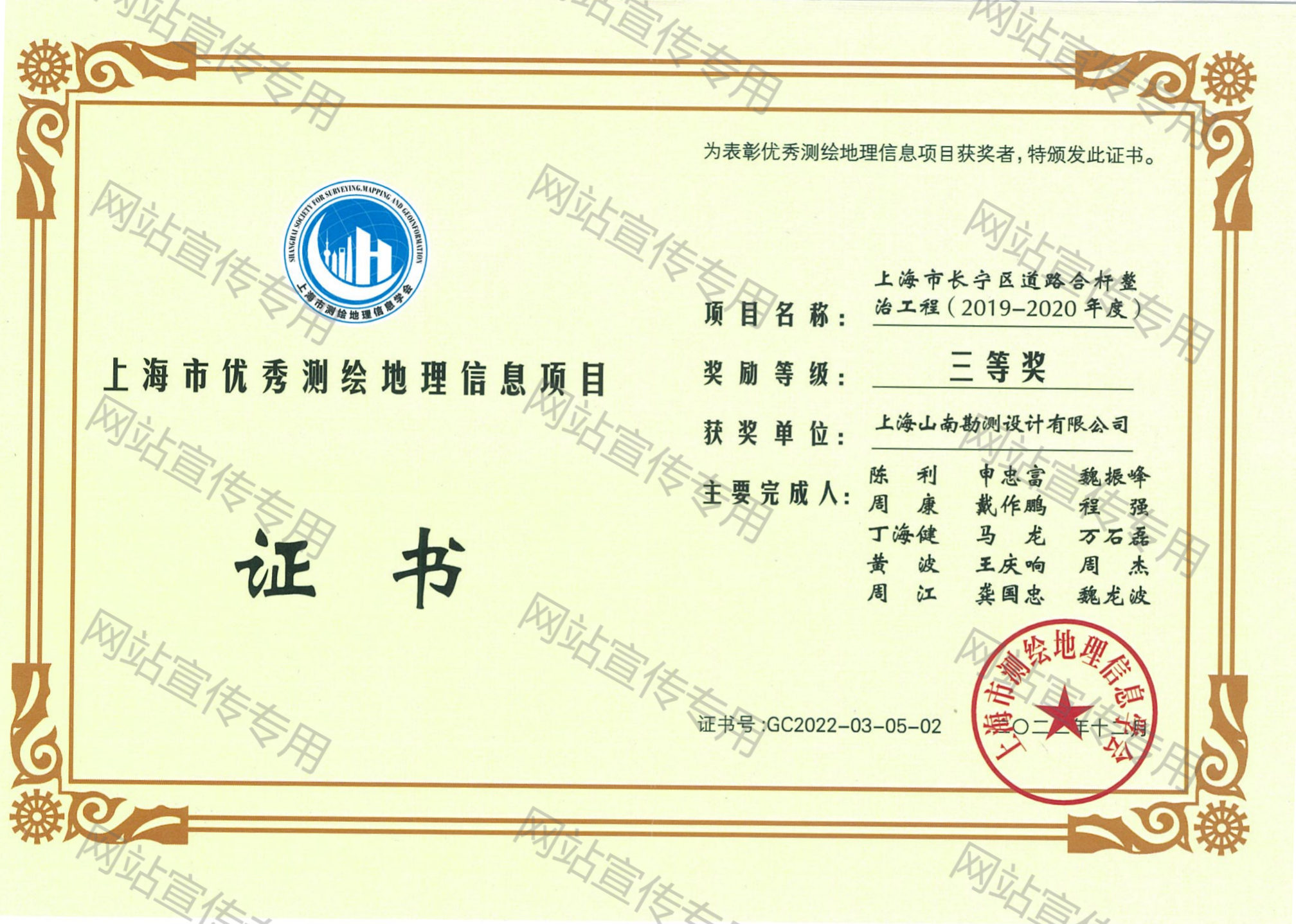

获2022年度上海市优秀测绘地理信息项目

上海市长宁区道路合杆整治工程(2019-2020年度)

上海市从2000年开始进行城市道路架空线入地试点工程,架空线入地一直是上海整治市容环境的难点,整治道路架空线,消除由其产生的“黑色污染”的重要性日趋彰显。全市绝大部分道路上成捆的光缆随处可见,违规随意悬挂、线缆严重下垂,空中大小冗余线圈,飞线随处可遇等等,道路空间与上海的城市定位格格不入,并给城市安全及其管理带来隐患。

根据上海市城市综合管理事务中心下发的实施意见,长宁区以打造示范区为重点,对万航渡路、金轮路、武夷路、长宁路等道路约46KM实施架空线入地和合杆整治工程,推进城市管理精细化、保障城市运行安全、提升城市品质。本工程位于长宁区,2019年有17条路段进行合杆整治,道路总长15.38公里,2020年有37条路段进行合杆整治,道路总长30.45公里。



项目特色

(1)本项目分布范围大,涉及长宁区区域范围内54条道路;

(2)调查要求信息量大,精细化程度要求高,涉及12杆件,4类地面箱体,26类杆件上设施,需要对每种类型杆件分类调查和拍照,通过拍照、照片编号的方式进行实地调查,做到照片、调查表、CAD平面图上杆件、箱体编号一一对应,并形成了标准图形及数据表格,为数据库及平台的建立奠定了基础。

(3)管线竣工成果基础性强、信息精准度要求高,根据施工进度对管线进行实时跟踪测量并记录管线的属性,主要测量管线的走向、转折点(平面转折及变坡),综合井处的管线埋深使用钢卷尺进行量测,测量井盖顶部到管道顶部的高差并记录到图纸上,进行井盖翻测时要绘制草图(标明管线的走向、井与附属物的关系、管材、管径及孔数);

(4)管线跟踪测量实时性要求高,为了不影响交通运行,经常需要在夜间作业,加大了跟测难度,增加了跟测时间。

(5)本项目地形图测量采用无人机倾斜摄影测量、车载激光雷达测量与GPSRTK配合全站仪测量的方式进行。各种技术相互配合互为补充,达到快速、安全地采集数据。
